HomePrivredaTermoelektrana Gacko: Redovni godišnji remont trajaće 50 dana i koštaće 10 miliona...

Termoelektrana Gacko: Redovni godišnji remont trajaće 50 dana i koštaće 10 miliona maraka

Objavljeno

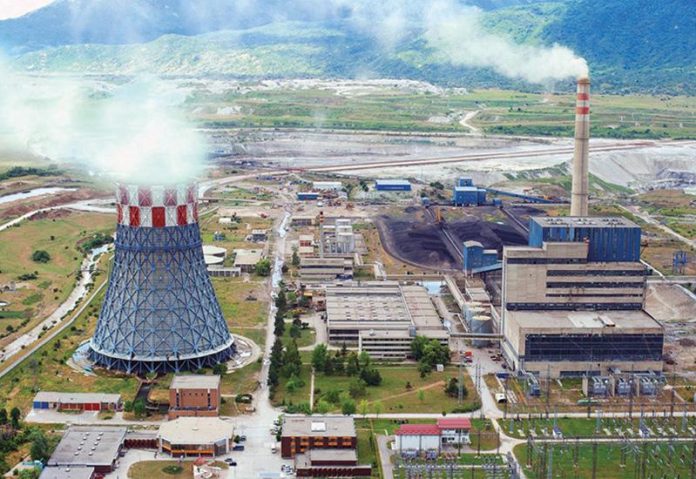

U toku je redovni godišnji remont u Rudniku i Termoelektrani Gacko koji će koštati oko 10 miliona maraka. Trajaće 50 dana, za koliko bi trebalo da budu otklonjeni svi uočeni nedostaci. Prednost je to što je prošle godine kvalitetno urađen kapitalni remont postrojenja i opreme.

Stručne ekipe iz Gacka i iz Srbije intenzivno rade na svim pozicijama postrojenja i opreme, koje su definisane instrukcijama o održavanju bloka. Radovi su u prvoj fazi, a to je otvaranje i defektaža svih pogona i postrojenja.

– Na bazi tih nalaza defektaže vrši se sanacija u raspoloživom vremenu trajanja remonta – kaže Dragan Pušara, rukovodilac remonta.

Za sada nema većih nedostataka na postrojenjima, iako je blok u eksploataciji gotovo četiri i po decenije. Termoelektrana Gacko radila je u kontinuitetu više od tri i po mjeseca, prebacila plan proizvodnje i bila stub domaćeg sistema. Efekat rada umanjio je skok cijena naftnih derivata koji je doveo do značajnog povećanja troškova.

– Skok cijena naftnih derivata koji se značajno koriste u RiTE Gacko, na svjetskom tržištu, doveli su u situaciju da dobit nije na planiranom nivou, iako smo finansijski poslovali pozitivno, uostalom kao prethodne dvije godine – ističe v.d. direktora elektrane Maksim Skoko.

Remontni radovi traju i na postrojenjima u rudniku i dopremi uglja. Većih investicija u ovoj godine neće biti, tvrdi Skoko.

– Jedan period radiće se samo na uklanjanju otkrivke i obezbjeđenju uglja, a drugu polovinu remonta idemo sa snabdijevanjem uglja – dodaje on.

Iako Termoelektrana Gacko neće raditi manje od dva mjeseca, struje neće nedostajati, piše RTRS.

– Stanovništvo ne treba da brine, sve nedostajuće količine mi ili kupimo na tržištu ili koristimo akumulaciju Bilećkog jezera – ističe Ivan Koprivica, izvrši direktor za tehničke poslove Elektroprivrede Republike Srpske.

Zaključno sa jučerašnjim danom, plan proizvodnje, osim RiTE Gacko, prebacile su Hidroelektrane na Trebišnjici i Hidroelektrane na Drini. Kontinuirana proizvodnja RiTE Ugljevik nije izvjesna, s obzirom na to da tek slijede obimni radovi na skidanju otkrivke na površinskom kopu Istok2.

Najnovije

Mladi atletičari AK Mostar uspješni u Donjem Vakufu: Kenan Konjić osvojio zlato, Dajra Didik bronzu

Članovi Atletskog kluba Mostar ostvarili su zapažen nastup na cestovnoj utrci Donji Vakuf 5K,...

5 najčešćih oštećenja od sunca: Kako prepoznati i tretirati posljedice UV zračenja

Stručnjaci iz oblasti njege kože ne prestaju naglašavati koliko je važno koristiti SPF. Za...

Mještani i vatrogasci vraćaju život Mostarskom blatu: Uređuje se nekadašnje popularno kupalište

MOSTAR / ŠIROKI BRIJEG – Mostarsko blato, krško polje između Mostara i Širokog Brijega...

XI Festival antifašizma u Jablanici: Tema ovogodišnje manifestacije je „Sloboda”

U Jablanici će u ponedjeljak, 20. jula, biti održan XI Festival antifašizma „Jablanica 2026“,...

Vezane vijesti

Mladi atletičari AK Mostar uspješni u Donjem Vakufu: Kenan Konjić osvojio zlato, Dajra Didik bronzu

Članovi Atletskog kluba Mostar ostvarili su zapažen nastup na cestovnoj utrci Donji Vakuf 5K,...

5 najčešćih oštećenja od sunca: Kako prepoznati i tretirati posljedice UV zračenja

Stručnjaci iz oblasti njege kože ne prestaju naglašavati koliko je važno koristiti SPF. Za...

Mještani i vatrogasci vraćaju život Mostarskom blatu: Uređuje se nekadašnje popularno kupalište

MOSTAR / ŠIROKI BRIJEG – Mostarsko blato, krško polje između Mostara i Širokog Brijega...
